工联网消息(IItime) 近日,通信行业年度重磅集采项目尘埃落定。中国移动2026-2027年普通光缆集中采购项目完成中标候选人公示,这项总规模近71亿元的超大单,在首轮招标因限价过低全线流标后,通过上调最高限价8.5%重启招标并顺利落地。

首轮限价脱离市场致流标,二次招标调价松绑落地

据公开招标资料显示,本次中国移动普通光缆集采项目采购规模约216.18万皮长公里,折合6922.20万芯公里,采购需求服务周期为9个月,是国内光缆行业体量最大的单次集采项目之一。

该项目于2026年7月8日启动首次招标,彼时设置的不含税最高限价为65.43亿元,首轮招标限价严重脱离市场实际成本,无法覆盖厂商生产、原材料及交付成本,最终无人达标,项目全线流标。

为此,中国移动于8月10日正式重启该项目招标,同步推出两大核心调整:一是价格上调,项目最高限价提升8.5%,从65.43亿元上调至70.998亿元,基本贴合当前市场公允价格;二是放宽入围规则,将原6-18家中标候选人区间,调整为1-18家,极大放宽了企业入围门槛。

9月5日,项目正式公示中标候选人,18家参赛企业全部成功中标。值得关注的是,本次报价呈现极致统一的行业特征:18家中标企业中17家全部顶格报价70.998亿元,仅宁波余大通信小幅下调报价,充分体现当前光缆行业供需偏紧、企业报价高度一致的市场格局。

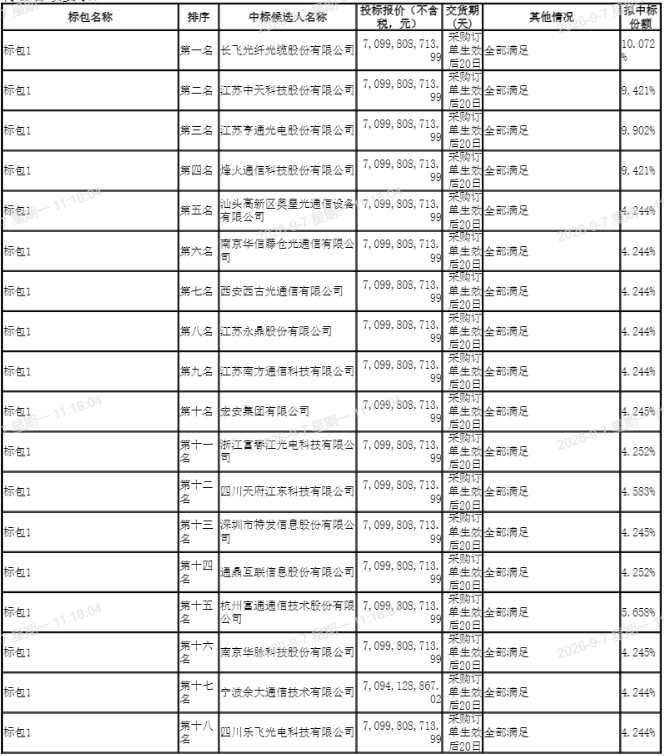

具体中标企业、报价情况及中标份额如下:

集采调价背后的行业变革与市场逻辑

本次集采首轮流标并非偶然,而是行业周期反转的直接信号。过去数年,光纤光缆行业长期处于产能过剩、价格内卷的低价竞争状态,运营商集采持续压低限价,行业利润被极致压缩。但2026年以来,全国算力中心、AI数据中心、全光网络建设全面提速,光纤作为算力基础设施的核心传输载体,市场需求迎来爆发式增长,行业产能快速出清,供需格局彻底反转。

中国移动此次主动上调8.5%限价,是运营商集采策略的重大转变。以往运营商集采以“降本增效”为核心,极致压缩供应链利润;而本次调价,体现了运营商兼顾基础设施建设进度与产业链健康发展的新思路。

从中标结果来看,行业“四巨头”优势依旧稳固,长飞、亨通、中天、烽火合计包揽超38%的市场份额,凭借技术、产能、交付能力稳居行业第一梯队,是运营商核心供货主体。杭州富通作为第二梯队龙头,份额显著领先中小厂商,行业梯队分化清晰。

业内分析师表示,本次中国移动集采调价落地,正式确立了光纤光缆行业的新定价中枢,行业彻底告别长期低价亏损的周期,进入量价齐升的高景气阶段。

对于产业链企业而言,本次大额订单落地将有效锁定全年业绩,修复企业盈利能力,推动行业研发投入与技术升级。未来,行业整体将进入高质量发展的良性循环阶段。
